      Vi ruster damanlegget i Valldalen for en fremtid med klimaendringer og økte flommer

      Det skal vi gjøre i godt samsvar med gjeldende krav til sikkerhet og miljø. Her finner du informasjon om prosjektet, om fremdrift samt kontaktinformasjon til prosjektet Valldalen dam og flomavledning i Røldal i Ullensvang kommune.

      Røldal-Suldal, Valldalen dam og magasin.
      Røldal-Suldal, Valldalen dam og magasin.

      Om prosjektet

      Dam Valldalen er en av Norges 10 største dammer og et av damanleggene  det stilles strengest sikkerhetskrav til. Tiltaket er en myndighetspålagt sikkerhetsmessig oppgradering av damanlegget.

      Evnen til å avlede flomvann slik at ikke vannstanden i magasinet stiger ukontrollert er noe av det aller viktigste for å trygge dammer. Vi bygger nå for en fremtidsrettet og robust flomhåndtering i dam Valldalen og videre ned i vassdraget.

      Hva skal gjøres?

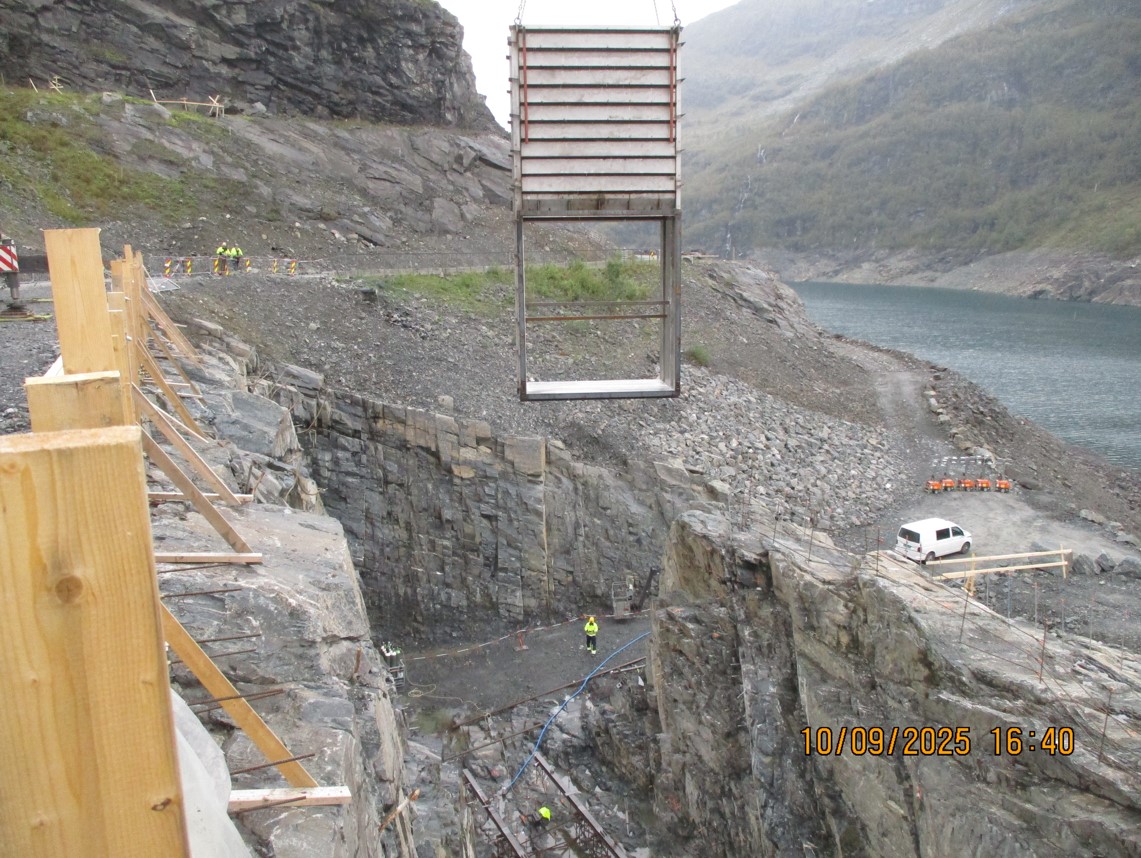

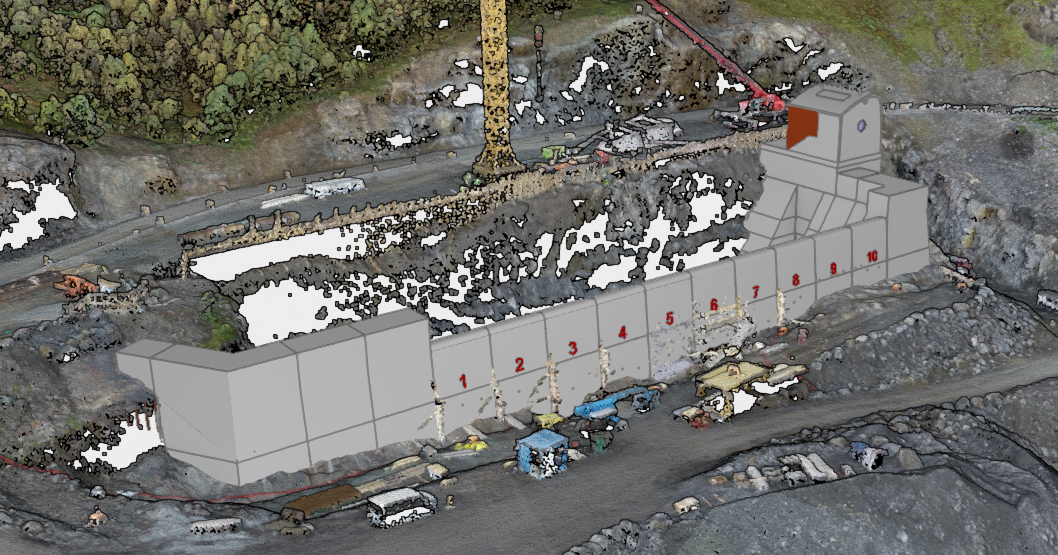

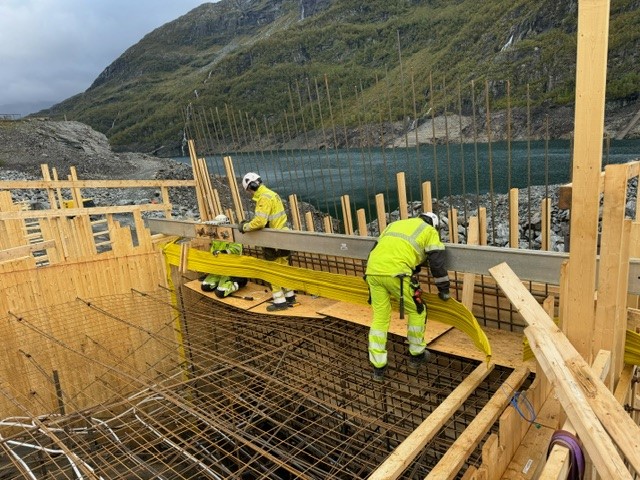

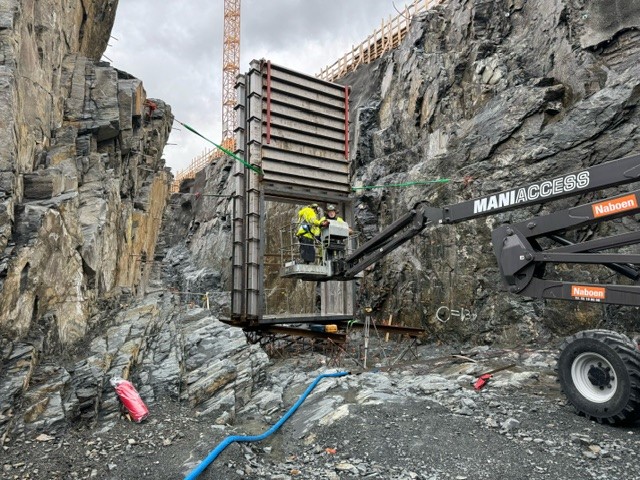

      Eksisterende betongoverløp skal rives, saneres og erstatttes av et nytt betongoverløp som bygges i tråd med dagens krav til dammer. Det blir en langt større konstruksjon enn dagens. I bunn av dammen kommer en tappeluke for flom- og beredskapsmessig tapping.

      Innløpsbassenget for flomvann skal betydelig utvides ved sprengning innover i terrenget og og nedover.

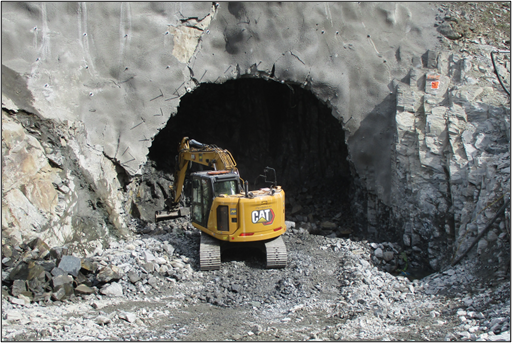

      Og det skal drives en ny flomtunnel på 57 m2 fra elva nedenfor dammen. I fremtiden vil derfor  flomvannet ha to mulige veier ut: Gjennom den opprinnelige flomsjakten og gjennom ny flomtunnel.

      Påvirkning lokalt

      Det blir sprengningsarbeid fra slutten av April og til august. Det blir i samme periode tung  og hyppig trafikk av lastebiler som frakter sprengstein ut fra Valldalen, vi ber om forståelse for ulempene og ber alle respektere en midlertididig fartsbegrensning på 30 km/t for å unngå farlige hendelser i trafikken.

      Prosjektoppdateringer

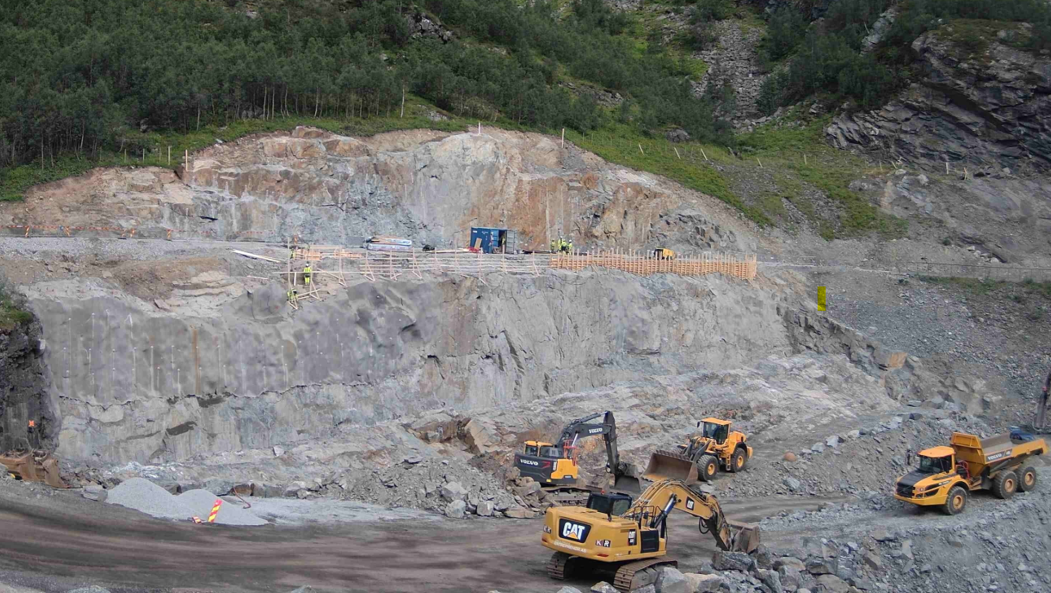

      Hydro har inngått kontrakt med AF Gruppen om anleggsarbeidene på vegne av Hydro og hovedeier Lyse Kraft. AF Gruppen er en av landets ledende entreprenører og har lang erfaring fra store kraftprosjekt.

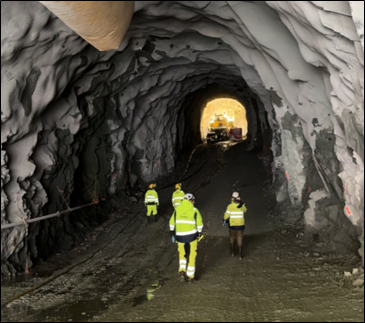

      Det første som skjer er forberedende arbeider i elveleiet inn mot damfoten. Dette blir gjort i tiden frem mot påske, før snøsmeltingen tiltar. Det vil ikke bli stående maskiner på vinterparkeringen i påsken 2025.

      Onsdag etter påske starter arbeidet for fullt. Det planlegges rask oppstart av tunnelarbeider nede ved damfoten, og omlegging av vei oppe ved dammen.

      Veien vil være operativ for trafikkavvikling fra 1. juni som tidligere kommunisert. Veien vil bli liggende innenfor anleggsområdet, og Hydro vil i den nærmeste tiden etablere en plan for trafikkavvikling som ivaretar både brukerbehov og sikkerheten ved ferdselen gjennom anleggsområder. Dette skjer i dialog med Ullensvang kommune.

      I løpet av en måneds tid vil kontor- og riggområdet være etablert på Hydros eiendom («vinterparkeringen») og Einungsstølen. Vi oppfordrer derfor til at «vinterparkeringen» og Einungstølen ryddes for utstyr innen tirsdag 22. april.

      Hydro mottok 3.12.2024 godkjent detaljplan for landskap og miljø fra Norges vassdrags- og energidirektorat, NVE. Planen konkretiserer hvordan Hydro skal bygge anlegget slik at landskap og miljø ivaretas på best mulig vis.

      …det vil bli sprengning 2 – 3 ganger per dag og betydelig lastebiltransport med kjøring av masser langs Valldalsveien ut E134 og videre til Vågslid.

      Kontakter

      a person wearing a yellow jacket and a white helmet

      Agnes O. Lykkebø

      Kraftverkssjef
      a woman smiling with a city in the background

      Janne Gunn Helle

      Prosjektleder
      a woman in a yellow jacket

      Elise Kvåle Vinjerui

      Anleggsleder

      Trafikkavvikling

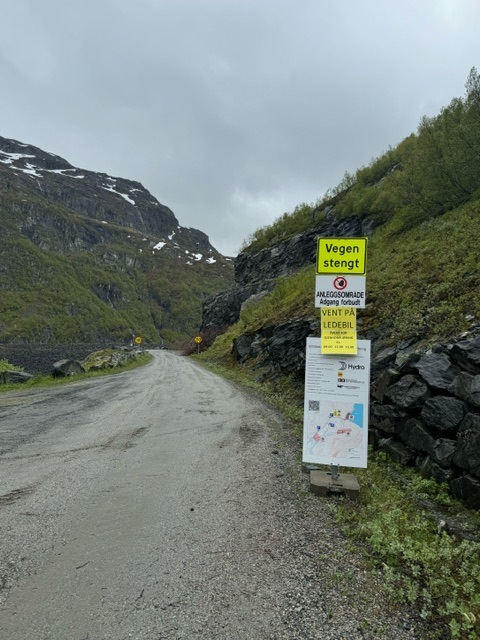

      Frem til 1. juni - veien er stengt: Veien vil være ufremkommelig på grunn av arbeider i selve veien.

      Fra 1.juni – Veien tilrettelegges for trafikkavvikling

      Fra 1. juni er midlertidig vei lagt om og det vil tilrettelegges for trafikkavvikling forbi anleggsområdet som hensyntar det pågående sprengningarbeid. Foreløpigplan som vist under, med løpende vurdering av mulighet for økt gjennomslipp. Veien vil bli holdt åpen for passerende trafikk på følgende måte:

      • Vei åpen for fri ferdsel hverdager fra kl1900 til kl0700
      • Vei åpen for fri ferdsel fredager fra kl1600 til og med mandager kl0700
      • Vei åpnes for passering med ledebil hverdager kl0900, 1200 og 1500. Tidspunkt kan justeres ved behov
      • Vei åpnes for passering etter avtale for grunneiere, sauetransport og annen næringsvirksomhet
      • Vei åpnes for passering for nødetater uavhengig av tidene listet over

      Ledebilkjøring vil påregnelig pågå ut juli. Etter sommeren vil aktiviten ved anlegget gå over fra sprengningsarbeid til hovedsakelig byggearbeid, det kan derfor bli endringer i trafikkavviklingsregimet etter sommeren.

      Biloppstilling for gjennomslipp skjer på P1 (vest for anleggsområdet) og på egnet sted (nord/øst for anleggsområdet).

      Fartsgrensen innenfor anleggsområdet og forbi damstedet, settestil 30 km/t ut fra trafikksikkerhetshensyn.

      Det etableres skiltplan I tråd med skisserte trafikkavviklingsplan.

      diagram, map

      Spørsmål?

      Dersom du har spørsmål til trafikkavviklinga, kan du ta kontakt på vaktelefonen til Hydro sitt anleggskontor, tlf. 48083084.

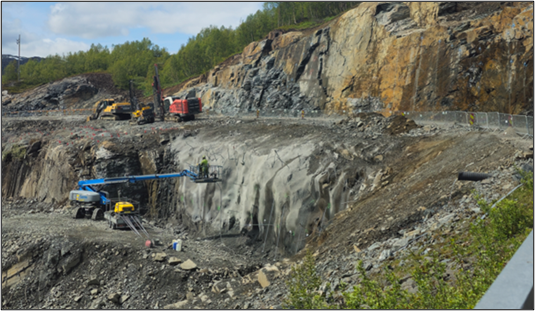

      Sprengningsarbeid

      Sprengningsarbeidene starter opp i uke 18 og er beregnet sluttført i løpet av sommeren.

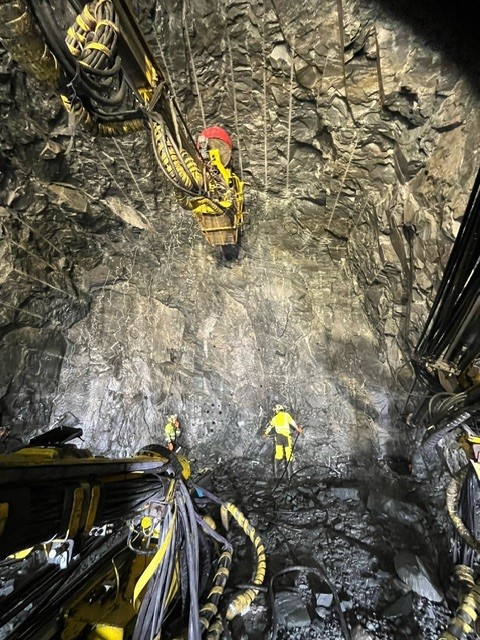

      Sprengningsarbeidene starter opp i uke 18 og er beregnet sluttført i løpet av sommeren. Sprengning vil pågå mandag – lørdag, mellom kl.0600 – 2200. Det vil til tider være stor aktivitet med 6 –7 sprengningssalver hver dag.

      Det skal sprenges nært etablert damanlegg og infrastruktur og det vil bli satt rystelsesbegrensinger med tett oppfølging av sprengningen. Hydro vil gjennomføre besiktigelse av hytter innenfor en definert besiktigelsessonen.

      Som med annet anleggsarbeid, men særlig ved sprengningsarbeid, er det viktig å holde avstand og følge instruks fra vaktposter under sprengning. Det ingen adgang for uvedkommende inn på anleggsområdet.

      Varsling før sprengning

      Salver i dagen varsles med sirene og postering i henhold til posteplan.

      Spørsmål?

      Dersom du har spørsmål til anleggs- og sprengningsarbeidet, kan du ta kontakt på vakttelefonen til Hydro sitt anleggskontor, tlf. 48083084

      Involvert i arbeidet
